Бригада Рокитнівської дільниці під керівництвом майстра з ремонту устаткування Леоніда Берташа успішно виконала нестандартне приєднання одного з підприємств району до електричних мереж. Реалізація масштабного інженерно-технічного проєкту тривала десять днів. Роботи вимагали високої кваліфікації персоналу, злагодженої командної роботи та чіткого дотримання технології виконання робіт.
У межах приєднання рокитнівські енергетики^

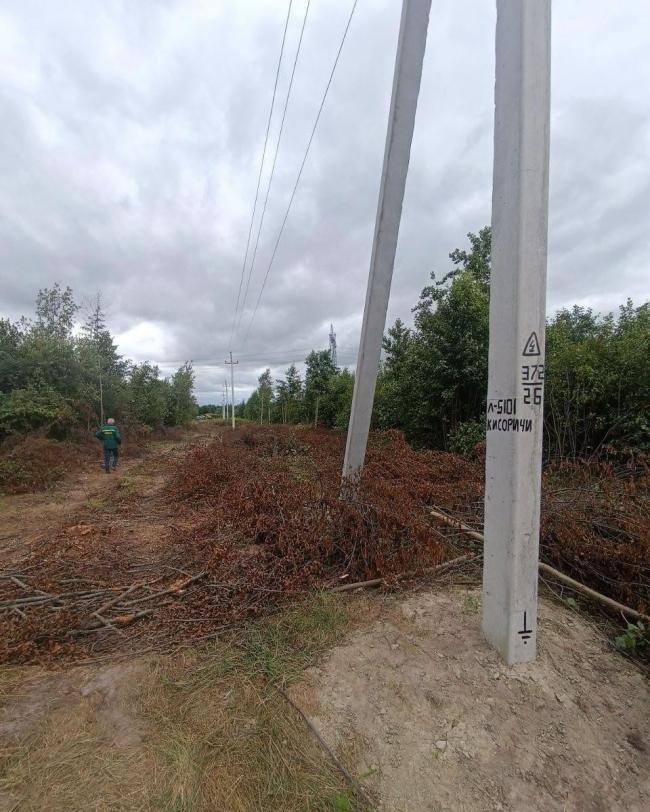

- виконали розчищення траси,
- побудували повітряну лінію електропередачі 10 кВ протяжністю 380 метрів,
- встановили два роз'єднувачі 10 кВ для забезпечення надійного оперативного керування мережею,
- проклали кабельну лінію 10 кВ довжиною 130 метрів.
Такі інженерні рішення створюють можливості для розвитку підприємництва, залучення інвестицій та економічного зростання громад. А щоденна праця енергетиків Рівнеобленерго покликана сприяти розвитку краю та зміцненню його енергетичної інфраструктури.
